阳春三月,赣鄱大地,安静了一段时间的各电网工程施工点,逐步又恢复了昔日的人头攒动,江西电网的建设从“启动键”切换成了“快进键”……
疫情袭来,打乱了原有电网建设的节奏。面对目标不变、任务不减的要求,国网江西省电力有限公司系统各单位化被动为主动,在筑牢安全大堤的基础上,坚持实干苦干加巧干,科学组织,全力攻坚克难,把因疫情失去的时间抢回来,把落下的任务补起来,在推进重大电网工程建设上正跑出“加速度”,为完成全年建设任务奠定基础,给复苏的经济社会强劲充能、增添活力。
雅中至江西特高压工程:巧干快干,争分夺秒
随着江西省疫情防控形势持续向好、应急响应级别由二级调整为三级,在利好情况不断出现的情况下,首个落地江西的雅中至江西±800千伏特高压输电工程也逐步进入了全面施工阶段。
上周,位于东乡区杨桥殿镇的南昌±800千伏换流站工程,各参建单位已经全部到场,负责承建土建B包的江西送变电公司已开始主控楼等地面建筑的施工作业。
南昌换流站工程复工复产以来,江西送变电公司科学组织、有序推进。该公司变电施工二分公司经理刘志刚“蹲”在点上忙上忙下。
“这周的工作除了疫情防控和房屋建筑外,场地上的排水工程必须加紧跟上,不能拖拉、不可马虎。”3月16日,在工程土建B包项目部周例会上,刘志刚重点交代道。
他的担心,不是没有道理。整个南昌换流站早期场平作业期间,总挖填方量252万方,最大高差达46.5米,最大回填深度达19.2米,强夯面积达21万平方米。可以说,整个场地都是回填、夯实出来的。由于雨季来临、红壤容易吸水的特性,刘志刚意识到,防止边坡滑坡的举措必须提前做足、做细。
目前,江西送变电土建B包的交流区、换流区、直流区的主排水与站外总出水口已连通,3月底主排水工程可全部完成。3月21日凌晨,一场大暴雨袭击省城南昌周边地区,正是由于预防措施到位,南昌换流站工程现场没有受到影响,施工秩序井然。

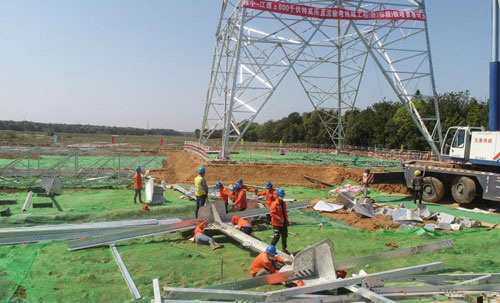

雅中至江西特高压输变电工程的线路部分赣1标段,位于江西安福、莲花一带,由江西送变电公司承建具体施工任务,这里也是一派繁忙的施工景象。
工程复工以来,进场的施工人员越来越多,怎样才能合理安排施工进度是项目部谢磊考虑的最多的大事。目前,工程赣1标段还处在基础浇筑阶段,计划在4月底开始铁塔组立。
“工期紧、步伐更紧,困难多、办法更多,要求高、标准更高。”谢磊说,“交叉作业、平行施工、见缝插针、轮班作业,所有招我们都用上。”在确保工程安全、工程质量的基础上,他们科学施工,力争把失去的时间一点一点抢回来,确保按时完成建设任务。
施工方项目总工肖勇平说,在基础施工中,我们先后应用“半自动钢筋绑扎器”基础钢筋绑扎、方模、圆模基础倒角边等新技术、新工艺,确保了工程基础施工质量和工艺。在工程组塔、架线阶段,将综合运用“无人机展放导引绳”、“绝缘悬索桥封网技术”、“新型弹簧式调距线夹”等多项创新技术和工艺,有效提高施工效率,保障施工进度。
目前,江西送变电承建的赣1标段保持了全国十八个标段中基础施工进度第一,基坑开挖和基础浇筑完成116基,完成工程量的67.1%。
九江西500千伏输变电工程:严字当头,安全施工
3月19日07时09分,初春的清晨还带着一丝凉意,九江西500千伏变电站的门前,工作负责人张志立交代着工作任务及安全注意事项:“电缆展放时要小心坑洞、防止坠落,大家进场前先测量下体温……”
500千伏九江西输变电工程于2月20日完成复工。截至当前,进场作业分包人员共计879名,每日作业计划近30条,所有作业点工作量基本饱满。
“为了保障重点工程及时复工,我们项目部科学谋划,稳步推进,提出了‘五先五后’的作业计划安排,也就是先户外施工、后户内施工,先土建工程、后电气工程,先零星少人工作、后合力多人作业,先关键工序、后普通工序,先主要设备安装、后次要设备安装。”业主项目经理吴武清一边介绍着,一边对现场作业人员说道,“注意围挡好旁边的坑洞,做好防疫的同时,工地的安全防护一个都不能少”。
跟随着巡检的脚步,电缆展放、汇控柜接线、设备安装、场地清理,一项项作业正有条不紊地进行。戴着“黄色马甲”和“红袖章”的工作负责人和安全监护人员,正在检查配电箱、工器具房中相关设备和物资的安全状态。
“这些重要设备、工器具每天都要检查一遍上传到微信群的,还有每天的进度、质量情况都要在群里比一比,我对我们组的施工质量有信心。”电缆敷设及接线工作负责人范最高自信满满的说道。
500千伏九江西输变电工程是推动长江带经济发展建设和振兴江西北大门的省重点工程,建设意义十分特殊。工程包含九江西500千伏新建变电站一座,安装1000MVA主变1组,马回岭~九江西双回500 千伏线路,全长 2×68.5km,新建杆塔352基。
32#铁塔组立点,一片铁材正随着现场人员的指挥缓缓吊起。“线路工程人员流动大,作业点跨度广,涉及协调的自然村组多,管控难度是很大的。”业主项目专责胡强介绍道,“在会同各项目部人员现场踏勘后,通过与属地公司通力协作,目前已取得了当地政府、村组的支持。”
为了把失去的时间抢回来,项目部确立了稳保Ⅰ回线路、同步兼顾Ⅱ回重要跨越段的架设、分段进行架线转序的工作思路,优化停电计划安排,为后续的施工作业打下坚实的基础。
项目部在施工管控中,始终把好“防控安全+施工安全”的两道关,每日两次对所有分包人员的体温进行动态管控、登记,对住所每日定时消杀,同时运用远程视频监控系统,对每个作业点进行动态跟踪管控,保障现场作业安全可控、在控。
得益于一系列管控措施的有效落地,工程复工以来,该项目正加速推进。截至日前,变电站工程土建部分已进入扫尾,电气安装完成85%,二次屏柜完成80%,电缆敷设完成20%,下月具备分区组网调试阶段;线路工程部分,基础浇筑完成299基(占总量的85%),铁塔组立完成118基(占总量的34%)。
220千伏南昌牌楼输变电工程:排除万难,有序推进
作为省重点工程项目,牌楼220kV输变电工程是省公司第一批复工项目,于2月25日复工。目前,各个工作点正开足马力全力推进。
3月19日一大早,18名施工人员统一着装,统一佩戴口罩和工作胸牌,统一乘坐车辆从项目部驻地前往南昌牌楼220kV输变电工程施工现场,忙碌紧张有序的一天开始了。
南昌通源实业有限公司承接了该工程的电缆配套工程部分。这个工程对完善南昌电网结构有着举足轻重的作用。整个工程完成之后,将有效满足新建区、红谷滩新区日益增长的用电需求,缓解度夏度冬的用电压力,将为当地经济社会发展插上腾飞的电力双翼。而疫情也给工程进度带来了不小的短期影响。
项目经理邓日桧仍清晰地记得项目部选址时的艰辛。受疫情影响,2月初有好多地方根本不让外地人进去。经过多方打听、综合比较,最后他们选定昌西大道一处房屋,为项目部安了“家”。 有了项目部,施工可顺利展开。
“这个工程一点也耽搁不起。困难再大,我们也要坚决克服。”邓日桧说。
目前该电缆配套工程正在进行的是工井施工和管道预埋的工作,要求所有现场人员对地下情况要知晓。在施工现场,项目负责人拿着施工图纸组织大家会审,严格按照设计要求去做。比如管线长度、走向,都要了如指掌。
当天现场还有浇筑混凝土工作内容,振捣器顺浇筑方向振捣,插点均匀排列,逐点移动,不得遗漏,并检查混凝土厚度,浇筑完后要注意养护……事无巨细,每一细节都不容有闪失。
这个配套工程共计分为两个标段,分别为梦山——西郊220千伏线路(电缆部分)工程和原梦山——西郊改接入牌楼变220千伏电缆线路工程,目前已完成土建电缆工井A41~A46#工井,正进行A1~A8接头工井的施工任务。
随着作业面不断扩大,工程建设正加快推进。截至目前,现场桩基施工完成100%,地下室承台基础施工完成95%,地下室剪力墙施工完成60%,整体有序推进中。
对邓日桧来说,当前最大的困难是与当地政府的涉外协调。在公司上下的攻坚克难下,协调工作已取得了初步进展,在新建区政府的大力支持下,已经初步完成了相关手续及征迁事宜。困难依然不小,但他们有信心有能力把工程建设好。(信息来源:江西电力党委宣传部 文:彭海燕 钟家斌 陈碧云 杨丽丽 习雨同 吴武清 罗凌寒 图:涂赛龙)
